Baterías de almacenamiento: claves para elegir la configuración adecuada según normativa y aplicación

Posted on

Texto:
Maribel Cotolí Cáceres
Ingeniera Industrial de Arram Consultores SL

“El almacenamiento energético mediante baterías se ha consolidado como un componente clave en la transición energética y la gestión de redes eléctricas más flexibles. Sin embargo, no todas las soluciones de almacenamiento son iguales. A la hora de diseñar e implantar una instalación de baterías, existen múltiples factores técnicos y normativos que condicionan su rendimiento, viabilidad económica y prioridad de operación.

Una de las primeras decisiones clave es el tipo de contenedor que albergará las baterías y si éste incluye o no los inversores integrados. Los sistemas de almacenamiento modulares tipo contenedor con inversores integrados presentan la ventaja de ofrecer soluciones compactas, preinstaladas y listas para su conexión, lo que simplifica la logística, el montaje en campo y la integración en proyectos. Esta modalidad, cada vez más popular entre fabricantes líderes, reduce los riesgos técnicos asociados a la interoperabilidad y acorta los plazos de puesta en marcha. Se podría decir, incluso, que es la única opción a elegir en aquellos proyectos con problemas de espacio, sobre todo eligiendo al fabricante adecuado. Sin embargo, su principal inconveniente radica en la posible dependencia tecnológica del fabricante (vendor lock-in), que puede limitar futuras ampliaciones o adaptaciones.

Por el contrario, los sistemas en los que los inversores se ubican fuera del contenedor permiten una mayor versatilidad en el diseño del sistema y una adaptación más fácil a distintas topologías de red o estrategias de operación. Esta alternativa, más abierta, es ideal para proyectos que requieren un alto grado de personalización o para operadores que prefieren mantener el control sobre los distintos elementos del sistema. No obstante, requiere mayor complejidad en la ingeniería y más espacio físico, además de una planificación más cuidadosa para garantizar la compatibilidad entre los distintos equipos. Además, el hecho de que los inversores se sitúen fuera del contenedor de baterías implica que la instalación eléctrica entre ambos elementos debe realizarse en corriente continua (DC), lo que introduce consideraciones técnicas específicas. A diferencia de las conexiones en corriente alterna (AC), propia de plantas de almacenamiento con inversores integrados, las líneas de DC requieren un diseño cuidadoso en cuanto a distancias, secciones de cableado, protección contra sobretensiones y coordinación de equipos de desconexión. Aunque esta configuración ofrece mayor libertad para seleccionar y dimensionar el inversor de forma independiente, también supone una mayor complejidad en campo, tanto en la ingeniería como en la puesta en marcha. Además, la operación en DC entre contenedor e inversor implica una supervisión más estricta de la seguridad eléctrica, especialmente en lo relativo a las corrientes de fuga, el aislamiento y la detección de fallos a tierra.

Otro elemento decisivo es la capacidad temporal del sistema: es decir, cuántas horas puede operar la batería a su potencia nominal. En el contexto regulatorio actual, y bajo el marco del Real Decreto 1183/2020, las instalaciones con al menos 2 horas de almacenamiento comienzan a ser consideradas como gestionables, lo que les otorga ciertas ventajas operativas. Sin embargo, son los sistemas con una duración de 4 horas los que están llamados a tener un papel protagonista. La regulación actual y las futuras subastas contemplan dar prioridad de despacho a las instalaciones hibridadas con almacenamiento que puedan garantizar esta autonomía de 4 horas, consolidando así su atractivo para proyectos renovables con mayor penetración en el mercado.

El Real Decreto-ley 7/2025, aprobado por el Gobierno en junio, proponía medidas ambiciosas para reforzar esta visión, como la prioridad de despacho para sistemas híbridos, la exención de evaluación ambiental o la declaración de utilidad pública para instalaciones de almacenamiento. No obstante, dicho real decreto-ley no fue convalidado por el Congreso el 22 de julio de 2025, por lo que todas estas medidas han quedado sin efecto y no son actualmente aplicables. La normativa vigente sigue siendo, por tanto, la que se deriva del RD 1183/2020 y de la normativa comunitaria.

Esta capacidad de almacenamiento no solo es relevante desde el punto de vista normativo, sino también técnico y económico. Las baterías de 2 horas pueden ser suficientes para aplicaciones como la regulación de frecuencia o la estabilización de red, pero en escenarios de arbitraje energético, integración de renovables o gestión de picos de demanda, la opción de 4 horas ofrece un margen de operación mucho más amplio y rentable. A pesar de su mayor coste inicial, la tendencia del sector apunta claramente hacia este tipo de soluciones de mayor capacidad.

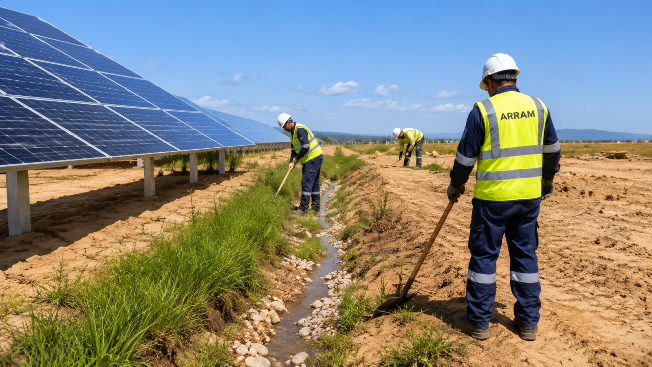

Ejemplo de planta de almacenamiento STAND ALONE, con contenedores de baterías de 2 horas de almacenamiento e inversores integrados

En relación con la integración del sistema en el entorno energético, existen dos grandes modelos de implantación: el almacenamiento hibridado con instalaciones de generación renovable y el almacenamiento stand-alone o conectado de forma independiente a la red. En el primer caso, el sistema de baterías comparte punto de conexión con una planta fotovoltaica o eólica, y puede alimentarse directamente de la energía generada. Esta configuración, amparada también por el RD 1183/2020, simplifica los trámites administrativos y permite aprovechar al máximo la energía excedentaria, contribuyendo a un mayor grado de autosuficiencia energética. Aunque el RDL 7/2025 iba a reforzar estas ventajas con nuevas medidas de tramitación preferente y simplificación ambiental, su rechazo en el Congreso ha dejado vigente el marco anterior.

Por otro lado, los sistemas stand-alone no dependen de ninguna fuente renovable propia y se conectan directamente a la red. Su principal ventaja es la libertad operativa: permiten cargar y descargar según las condiciones del mercado eléctrico, siendo muy útiles en esquemas de arbitraje, regulación de frecuencia o participación en mercados de capacidad. A pesar de esta flexibilidad, estos sistemas suelen tener menor prioridad de despacho y no cuentan con los beneficios regulatorios que sí se otorgan a las instalaciones híbridas.

En ambos casos, la evolución normativa tanto en España como en la Unión Europea avanza hacia una mayor integración del almacenamiento como actor esencial del sistema eléctrico. La nueva Directiva europea sobre baterías (UE 2023/1542), así como el Reglamento de emergencia sobre aceleración de renovables (UE 2022/2577), refuerzan el papel del almacenamiento como solución prioritaria, al tiempo que establecen requisitos más exigentes en materia de seguridad, trazabilidad, huella de carbono y reciclaje.

En definitiva, la elección entre uno u otro tipo de batería no puede hacerse de forma aislada. Factores como la integración del inversor, la duración del sistema, el tipo de operación (híbrida o independiente), así como el cumplimiento de la normativa vigente, deben formar parte de una estrategia técnica y económica bien alineada con los objetivos del proyecto. Contar con el asesoramiento adecuado y una visión clara del marco regulatorio permitirá a promotores y clientes invertir en soluciones robustas, rentables y preparadas para el futuro energético europeo, por ello, desde ARRAM estamos dispuestos a ayudarte, ya que si algo nos define que es la pasión por lo que hacemos”.
